甘肅張掖抽蓄電站下水庫大壩填筑到頂 |
|
|
|
|

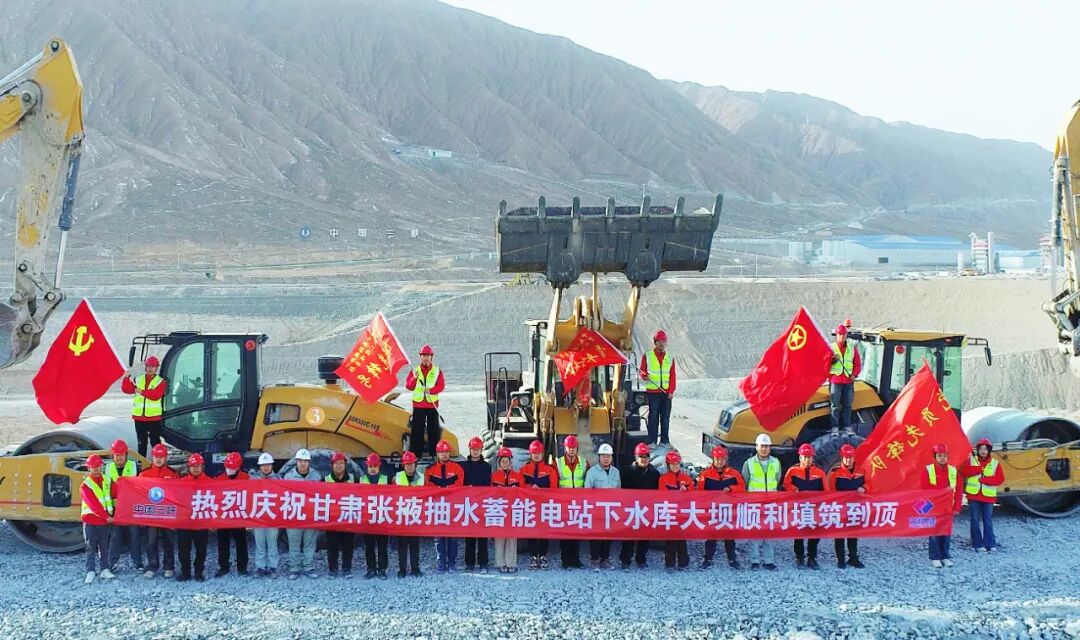

12月18日,隨著最后一道碾壓軌跡完成壓實,公司承建的甘肅張掖抽蓄電站下水庫大壩順利實現填筑到頂目標。 甘肅張掖抽蓄電站作為國家抽水蓄能中長期發展規劃“十四五”期間的重點實施項目,是助力國家實現碳達峰、碳中和目標的重要舉措。項目建成后,將有力推動甘肅省能源結構的優化升級,提升電網運行的穩定性,為河西走廊清潔能源基地的安全穩定運行提供堅實保障。下水庫大壩為瀝青混凝土面板堆石壩,是電站核心樞紐工程之一。壩頂全長1904米,設計壩高35米,頂寬10米,累計填筑總量約288萬立方米。 工程建設中,面對填筑期間的多重挑戰,項目團隊精準施策破解建設難題。一是針對實際填筑方量較原設計增加22%的情況,迅速調整施工組織,實行24小時多班倒工作制,通過優化施工道路布局,增配運輸、平整與碾壓設備,有效提升填筑效率,確保工程進度在可控范圍內。二是積極應對壩料供應緊張問題,通過加強洞室開挖進度施工組織,保障洞挖料供應;優化設計碾壓指標、開展填筑碾壓復核試驗提升明挖料利用率,并合理利用庫區卵礫石料,實現資源高效循環與成本節約。三是全面推進施工數字化管控,采用分層填筑工藝,配套搭建碾壓過程智能監控系統。依托北斗定位與傳感器技術,實時采集碾壓軌跡、速度、激振力等數據,實現填筑質量全過程可追溯,確保壓實度、滲透性等關鍵指標全面達標。 下一步,項目團隊將高度關注三個月內的大壩壩體沉降情況,持續做好后續瀝青混凝土面板施工的各項準備工作,繼續秉持“高標準建設、高質量履約”的工作態度,持續強化安全質量管控,確保后續工程穩步推進和良好履約。 |
|
|
|
