孟底溝水電站左岸邊坡全線開挖突破100米 |
|
|
|
|

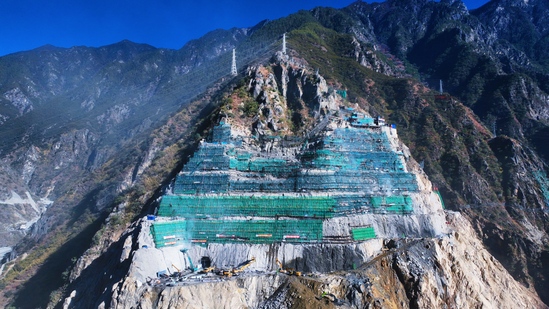

12月23日18:30,隨著爆破聲響起,孟底溝水電站左岸邊坡1-1區2400至2385高程爆破完成,至此,左岸邊坡全線到達2385高程,完成年度目標。 孟底溝水電站是雅礱江中游“一庫七級”開發的第5個梯級電站,是“十四五”期間雅礱江中游水電開發的戰略支撐項目,在國家能源發展戰略中占據重要地位。電站總裝機容量達240萬千瓦,年發電量預計可達104億千瓦時,其擋水建筑物采用技術難度高、承載能力強的混凝土雙曲拱壩,最大壩高達到201米。 本次順利完工的左岸纜機平臺邊坡,是電站建設的核心控制性工程之一,最大垂直高度達112米,兼具“高邊坡、陡傾角、施工難”的典型特征,對施工技術、安全管控和進度推進均提出了嚴苛挑戰。面對復雜工況,項目部秉持“科學決策、精準施策”的原則,創新采用小臺階分層開挖支護一體化技術,通過精心規劃布設內循環施工便道,成功構建“多作業面平行開挖、同級邊坡同步支護、各工序無縫循環銜接”的高效施工格局,大幅提升了整體作業效率與施工質量。 針對工區“土石夾雜、地質條件復雜多變”的突出難題,項目技術團隊組建專項攻堅小組,展開技術攻關。團隊對錨索施工的每一道工序進行動態跟蹤與優化調整,通過深度分析張拉試驗數據,實時校準工藝參數,成功破解了多項技術瓶頸。同時,全面推行標準化、流程化施工模式,將單級邊坡的施工周期從原先的30天以上顯著壓縮至19.5天左右,實現了效率與質量的雙重提升。在爆破控制這一關鍵環節,項目部嚴格執行“預裂爆破與光面爆破相結合”的精細化施工方案,通過精確設定孔網參數、運用毫秒延時起爆技術、嚴格管控爆破藥量,在確保開挖進度的同時,最大限度地降低了對保留巖體的擾動,有效保障了邊坡的長期穩定性與外觀平整美觀,為創建國家級精品工程筑牢了安全防線。 截至目前,孟底溝水電站左岸邊坡累計完成土石方開挖32.3萬方,混凝土澆筑921立方米,邊坡噴錨支護1.9萬平米,錨桿及錨桿束2.8萬根,錨索施工已完成285束。下一步,項目部將乘勢而上,聚焦后續關鍵工序,持續強化技術創新與安全管控,全力以赴推進工程建設,確保項目按計劃穩步推進。 |
|
|
|
